Хід будівництва у ЖК Five Address станом на кінець червня:
1 секція 16 поверхів:
1. Завершили горизонтальні гідроізоляцію стилобату.
2. Виконуємо благоустрій зі сторони вул.Зелена.
3. Розпочали благоустрій внутрішнього дворику.
2 секція 11 поверхів:
1. Закінчили влаштування стяжки по квартирах та МЗК.

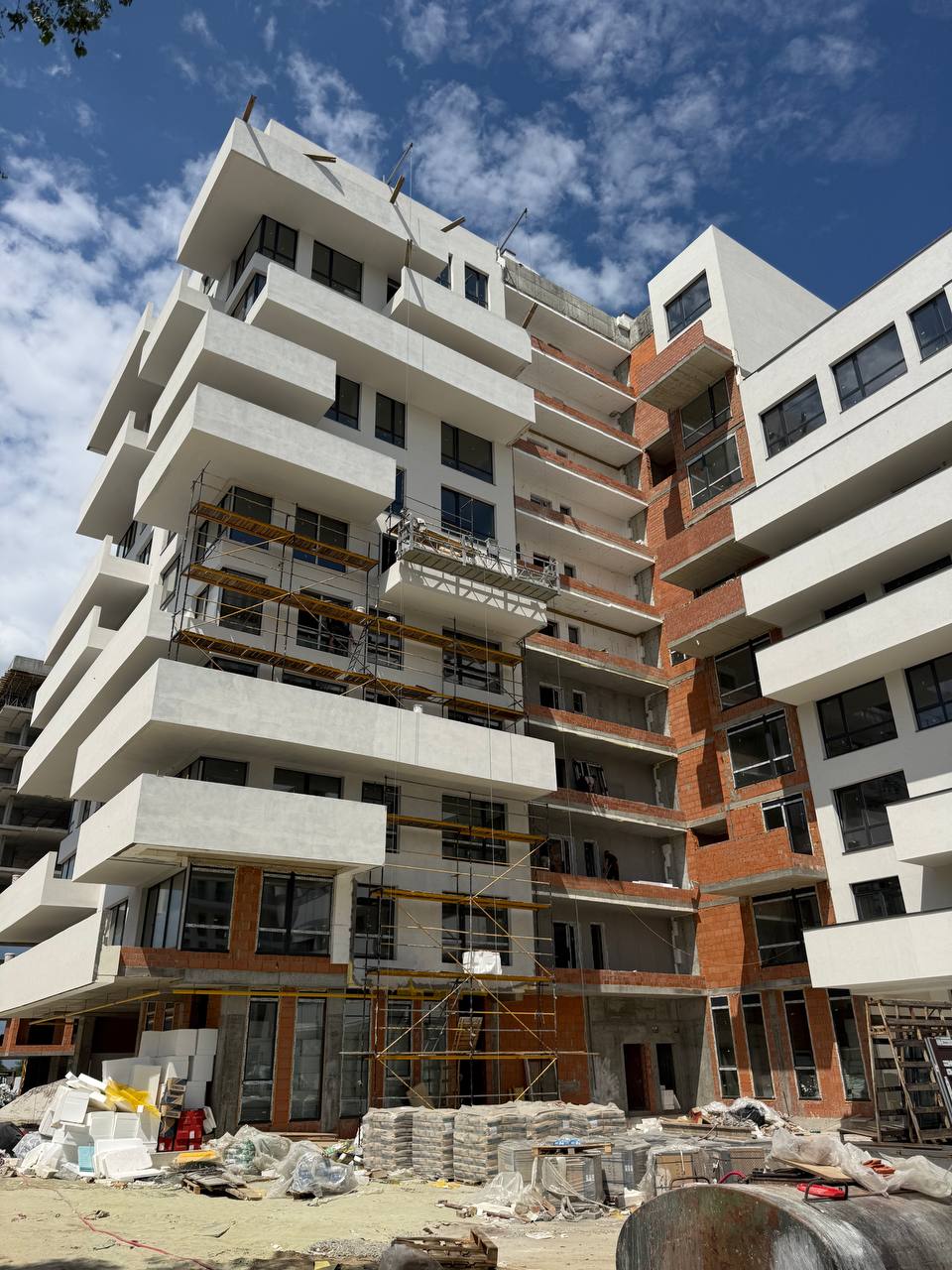

2. Завершуємо роботи по фасаду.
3. Закінчуємо роботи по влаштуванню гіпсової штукатурки МЗК .
4. Закінчили монтаж квартирних вхідних дверей.
5. Закінчили монтаж ПВХ віконних конструкцій.
6. Завершуємо електромонтажні роботи.
7. Завершили сантехнічні роботи .
8. Завершуємо роботи по влаштуванні пожежних/вентиляційних систем у паркінгу.
9. Завершуємо монтаж водовід них лотків у паркінгу.
10. Розпочали підготовчі роботи до влаштування чистової шліфованої підлоги у паркінгу.
3 секція 8 поверхів:

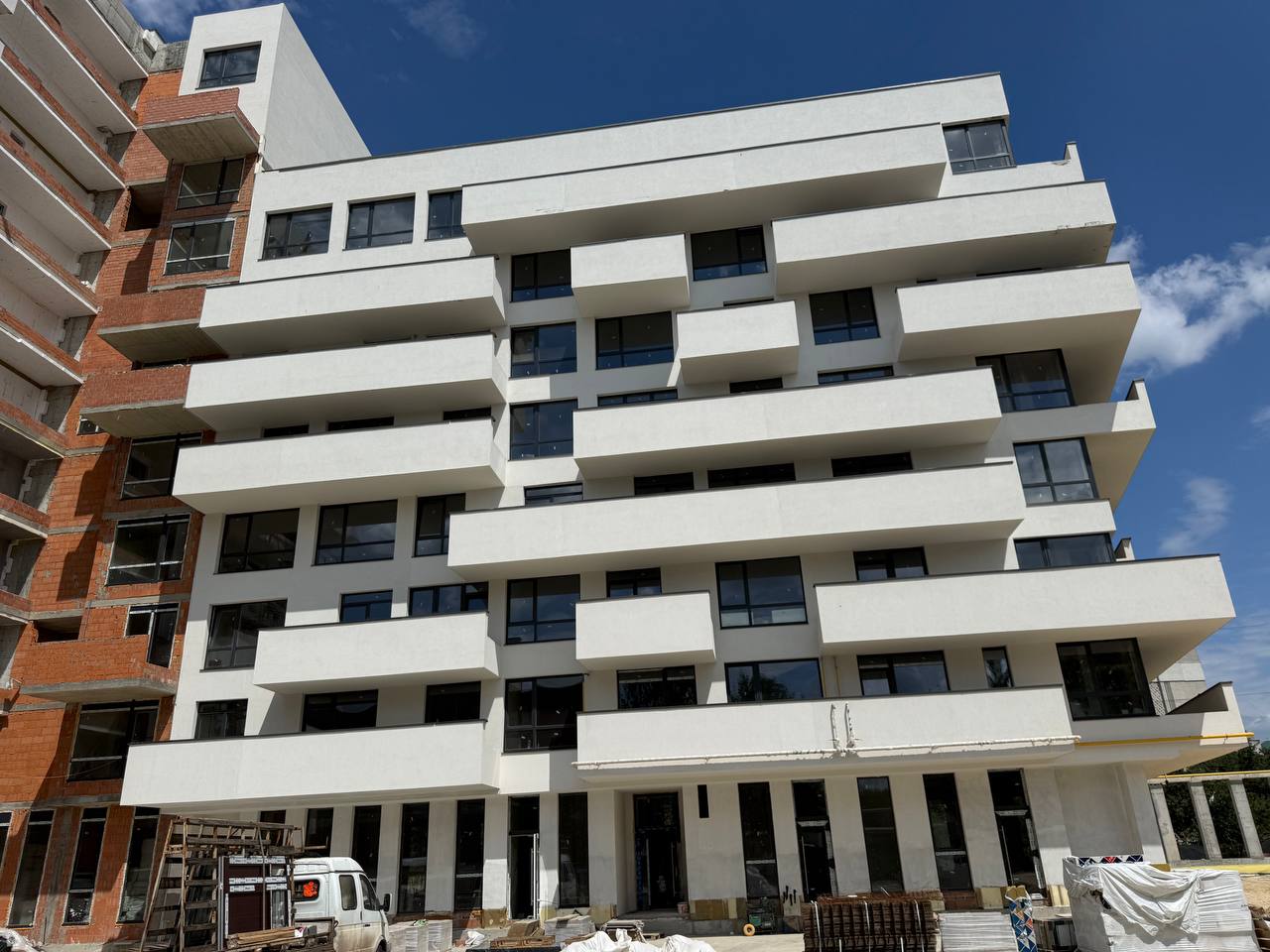

1. Закінчили чистові роботи.
2. Завершуємо роботи по влаштуванні пожежних/вентиляційних систем у паркінгу.

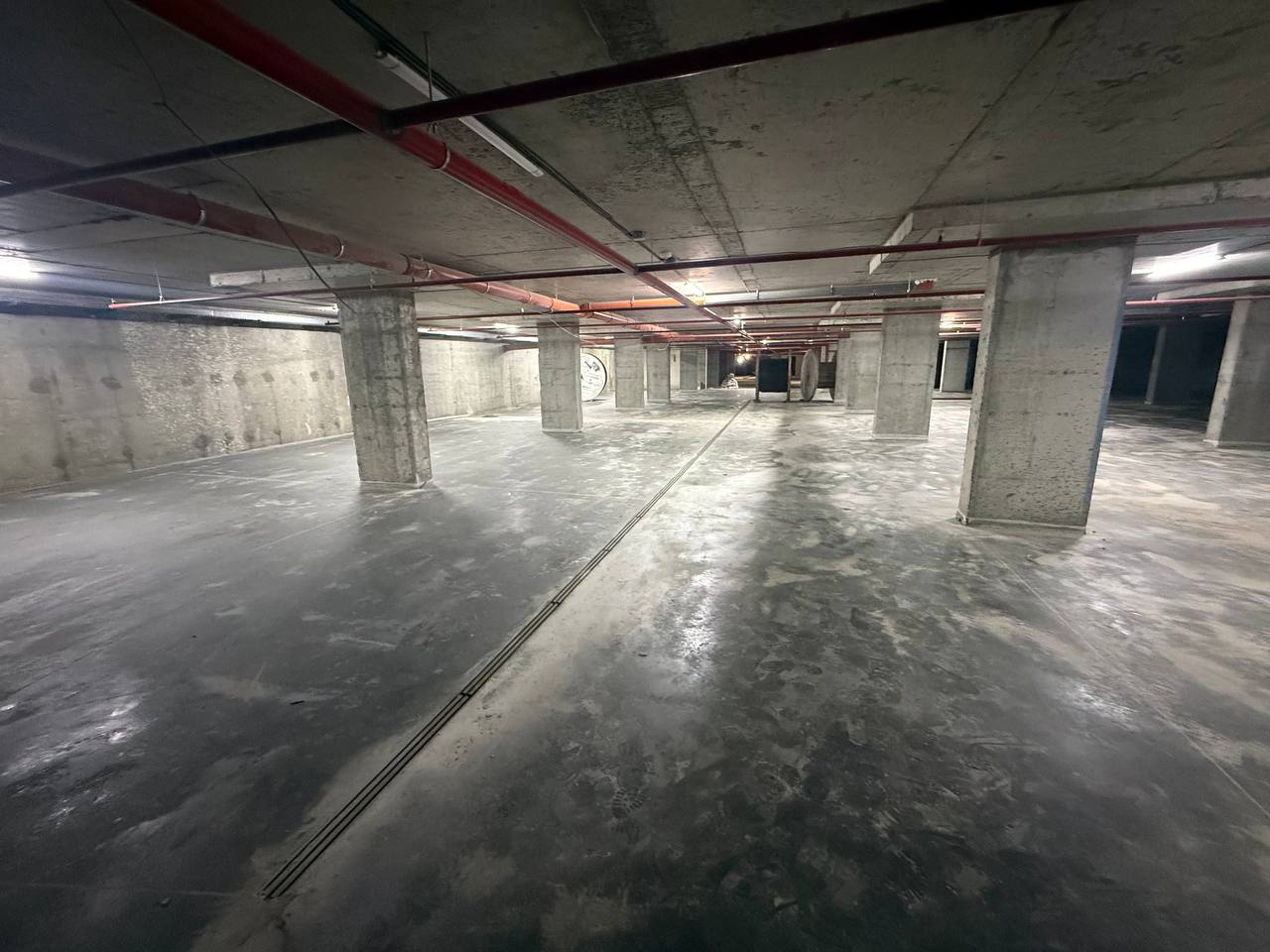

3. Виконали влаштування чистової шліфованої підлоги у паркінг.
4 секція 10 поверхів:

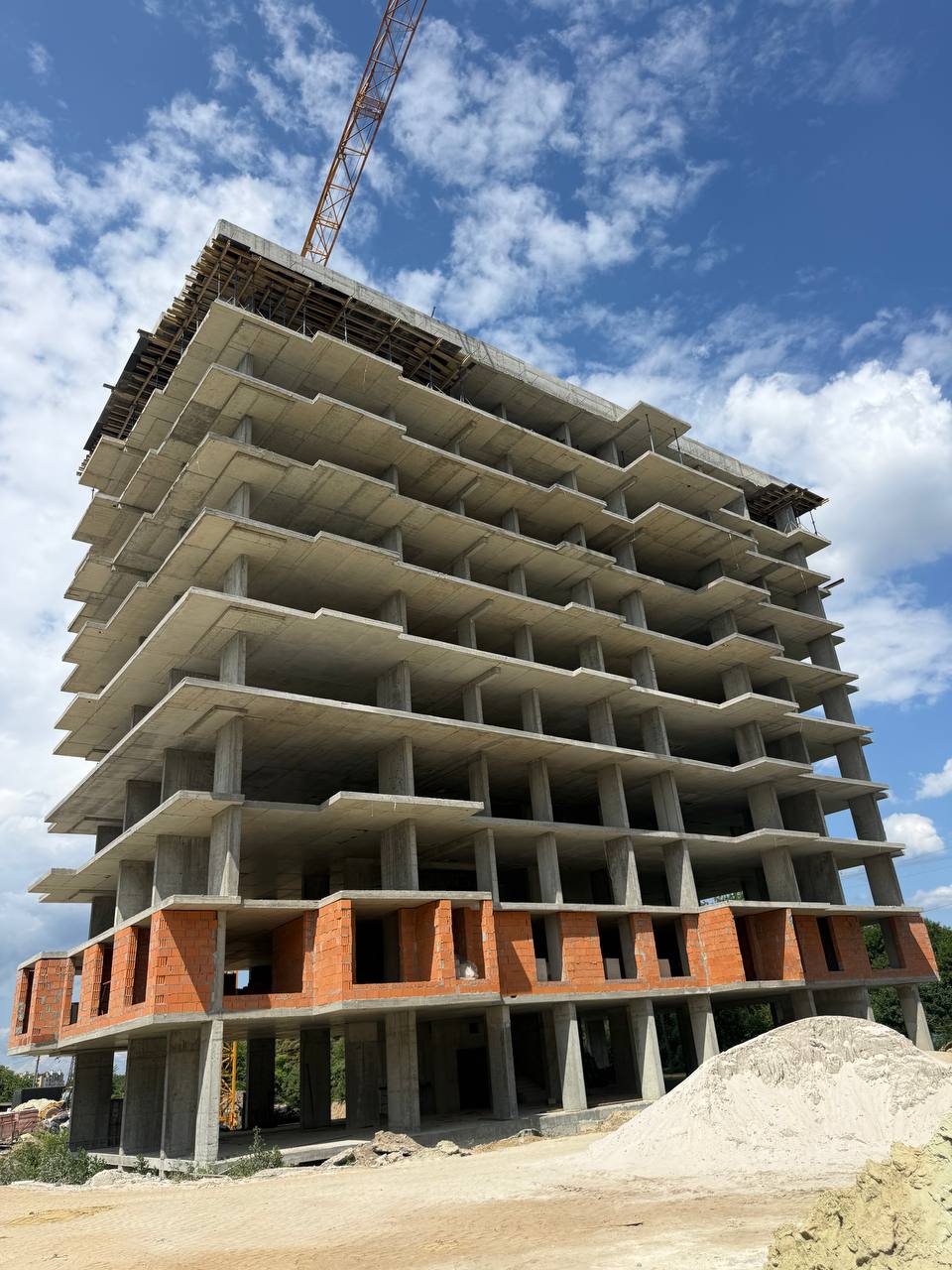

1. Завершили всі роботи по зведенню з/б каркасу будинку.
2. Закінчуємо кладку 2го поверху.
1 секція 16 поверхів:
1. Завершили горизонтальні гідроізоляцію стилобату.
2. Виконуємо благоустрій зі сторони вул.Зелена.
3. Розпочали благоустрій внутрішнього дворику.
2 секція 11 поверхів:
1. Закінчили влаштування стяжки по квартирах та МЗК.
2. Завершуємо роботи по фасаду.
3. Закінчуємо роботи по влаштуванню гіпсової штукатурки МЗК .
4. Закінчили монтаж квартирних вхідних дверей.
5. Закінчили монтаж ПВХ віконних конструкцій.
6. Завершуємо електромонтажні роботи.
7. Завершили сантехнічні роботи .
8. Завершуємо роботи по влаштуванні пожежних/вентиляційних систем у паркінгу.
9. Завершуємо монтаж водовід них лотків у паркінгу.
10. Розпочали підготовчі роботи до влаштування чистової шліфованої підлоги у паркінгу.
3 секція 8 поверхів:
1. Закінчили чистові роботи.
2. Завершуємо роботи по влаштуванні пожежних/вентиляційних систем у паркінгу.
3. Виконали влаштування чистової шліфованої підлоги у паркінг.
4 секція 10 поверхів:
1. Завершили всі роботи по зведенню з/б каркасу будинку.
2. Закінчуємо кладку 2го поверху.
