Хід будівництва

Липень 2026 Секції С4-С6
Хід будівництва Orlan Residents станом на липень :

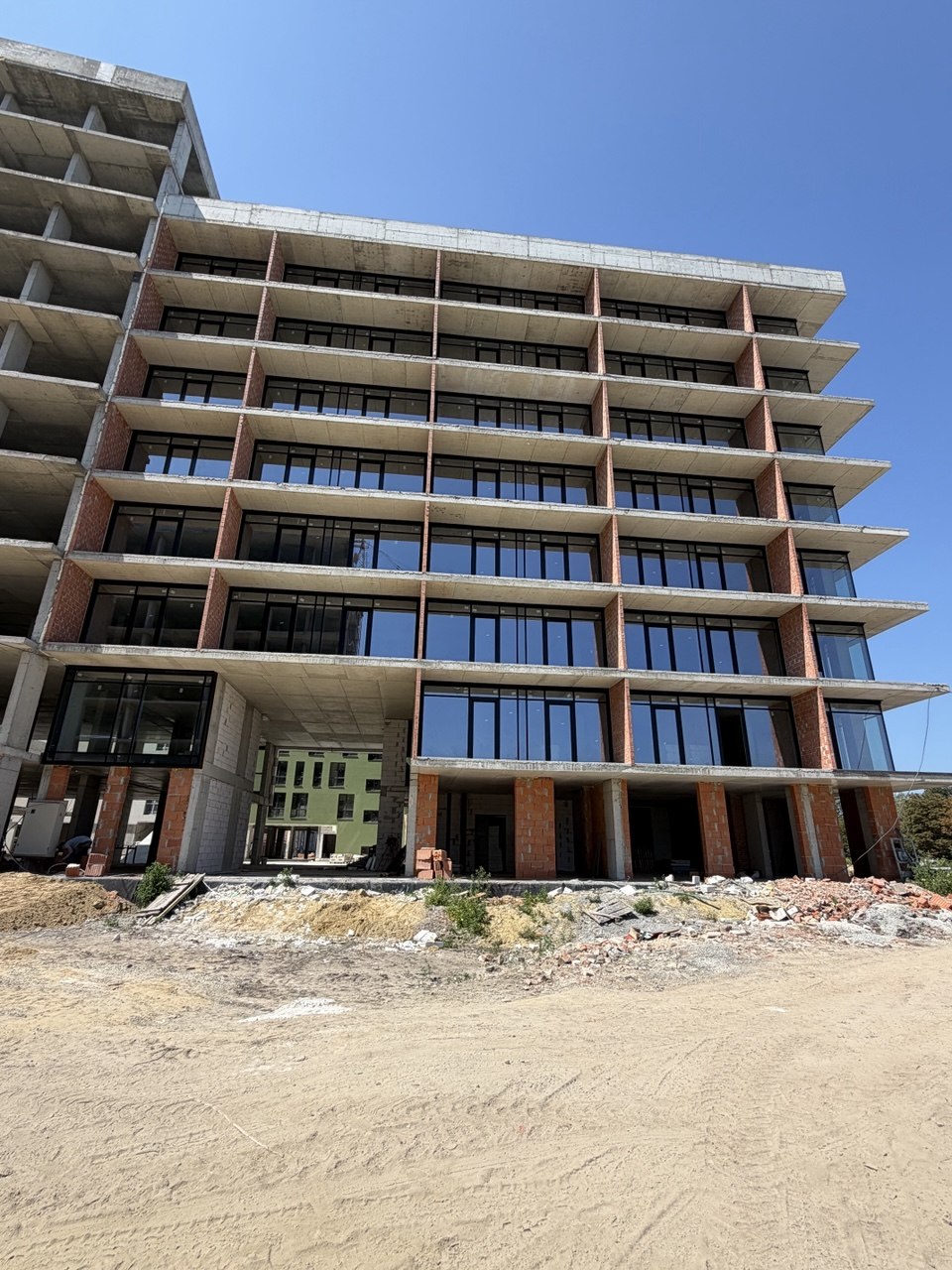

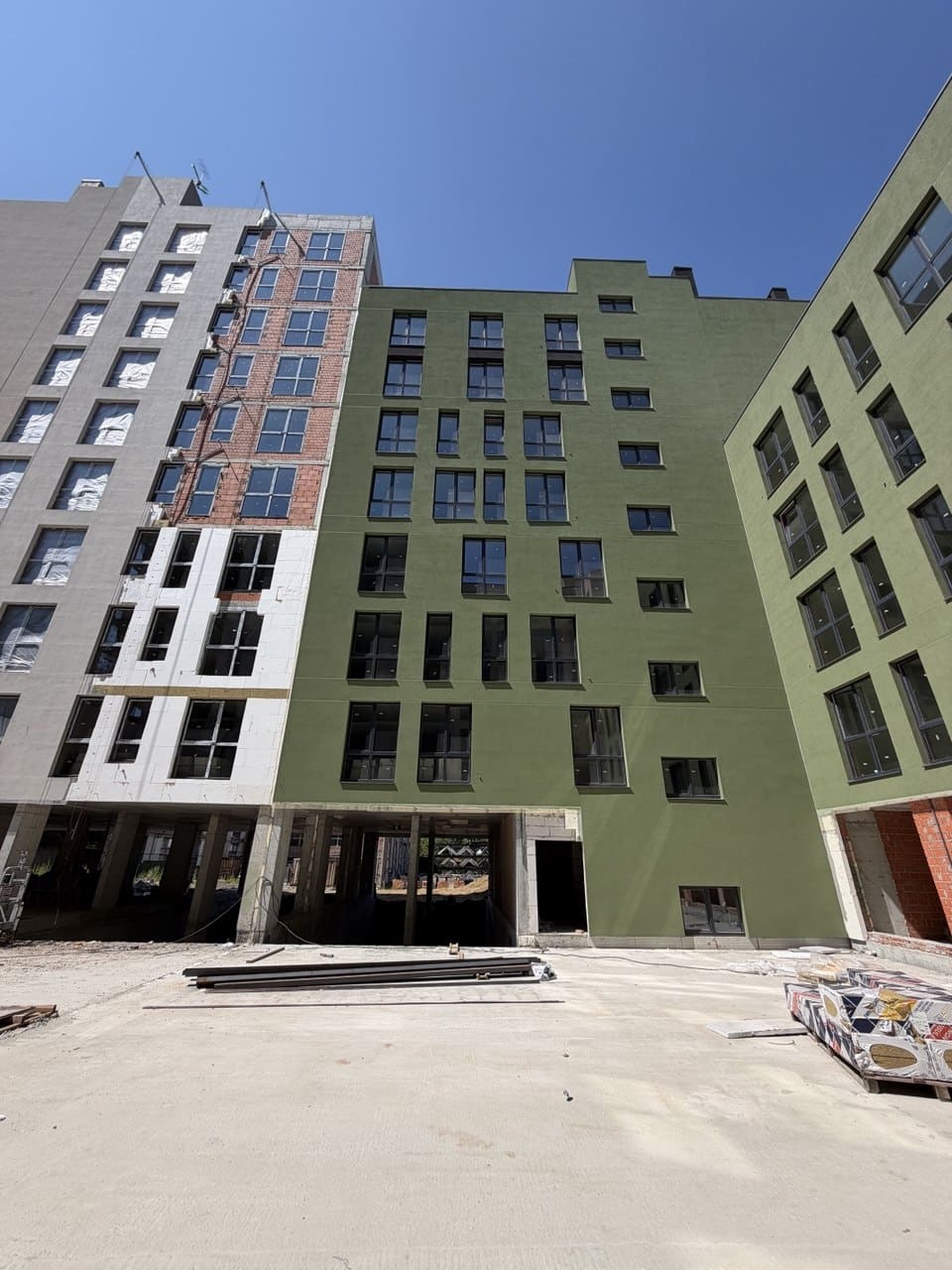

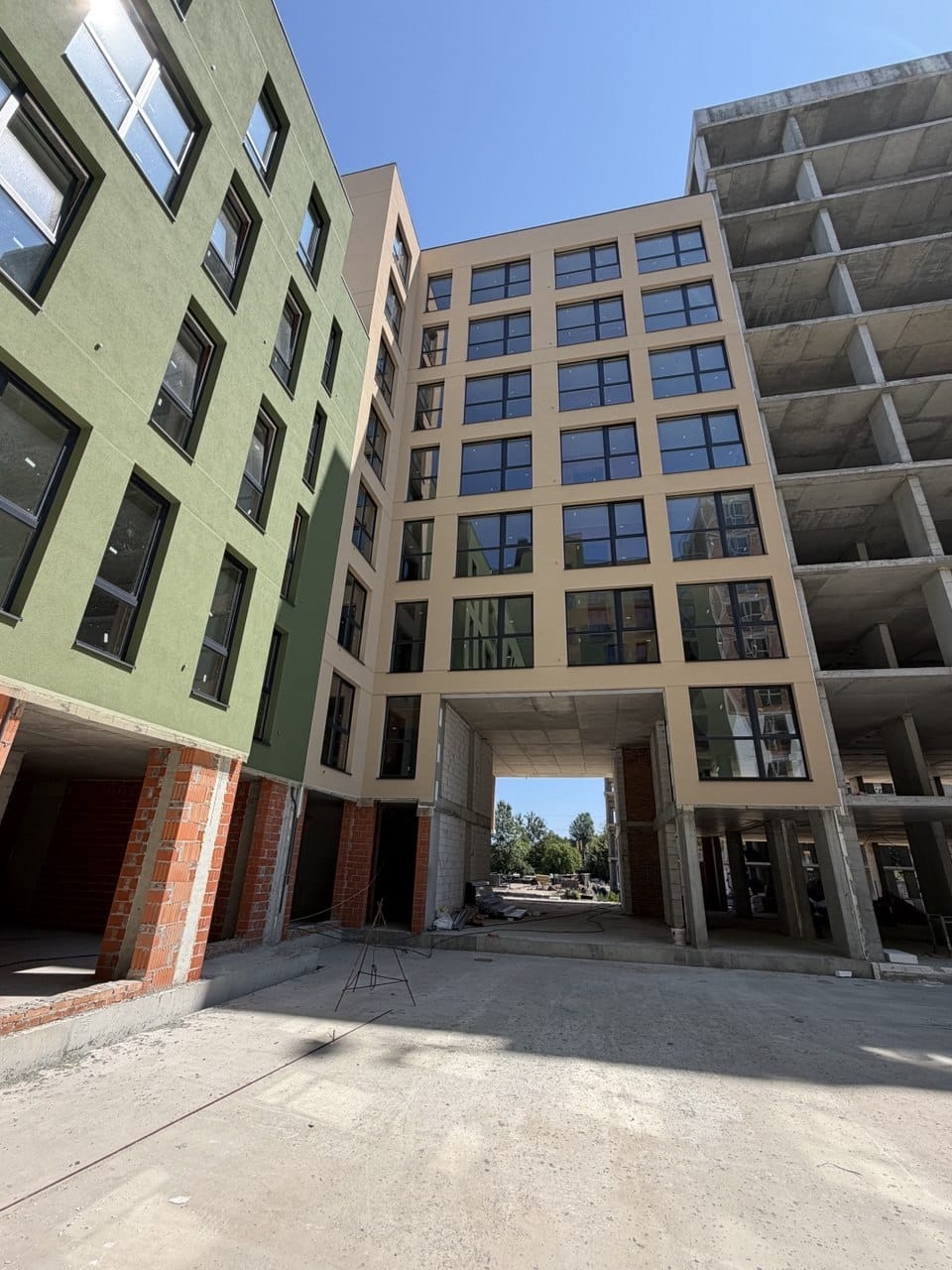

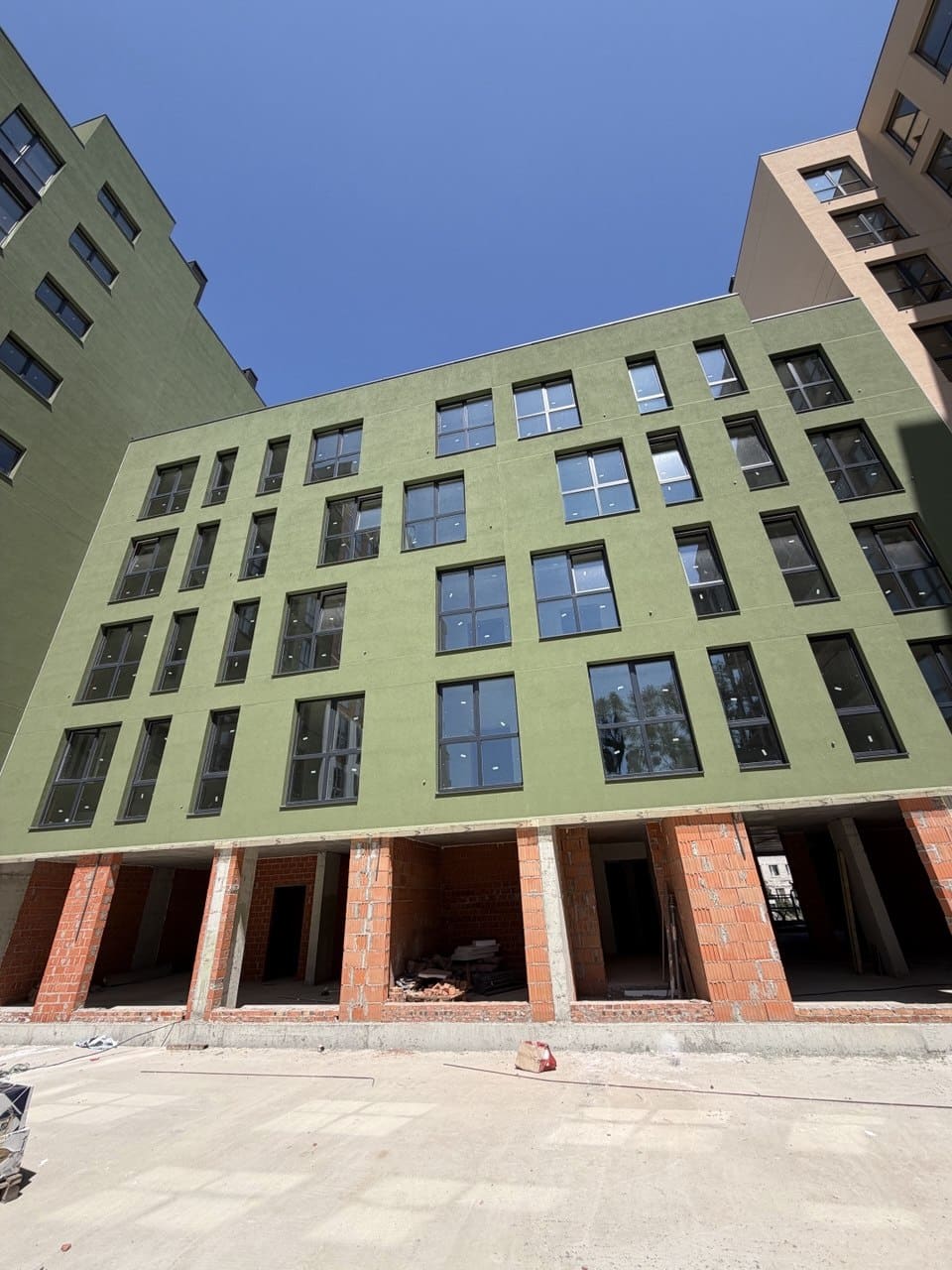

Секція 4
Завершили влаштування склопакетів світлопрозорих конструкцій (алюмінієві вітражі)
Завершили мурування 1 комерційного поверху
Виконали ухильну стяжку на балконах-лоджіях
Розпочали монтаж капельників на лоджіях
Розпочали влаштування гідроізоляції підлоги лоджій.

Секція 5
Повністю завершили мурувальні роботи
Завершили сантехнічні роботи з 2го по 5й поверх
Завершили розведення електрики до квартир з 2го - 5й пов
Завершили цем.піщаної штукатурку стін квартир
Завершили оздоблення стін МЗк гіпсовою штукатуркою
Завершили влаштування стяжки по МЗК

Секція 6
Завершили мурування внутрішніх стін 8го поверху
Завершили мурування 1го комерційного поверху
Розпочали монтаж внутрішніх інженерних мереж ( електрика )
Завершили штукатурку стін квартир з 2го по 8й поверх

Підземний Паркінг
Розпочали монтаж внутрішніх інженерних мереж ( електрика/сантехніка )
