Хід будівництва Orlan Residents
станом на червень:
Кільце С
Секція - С1

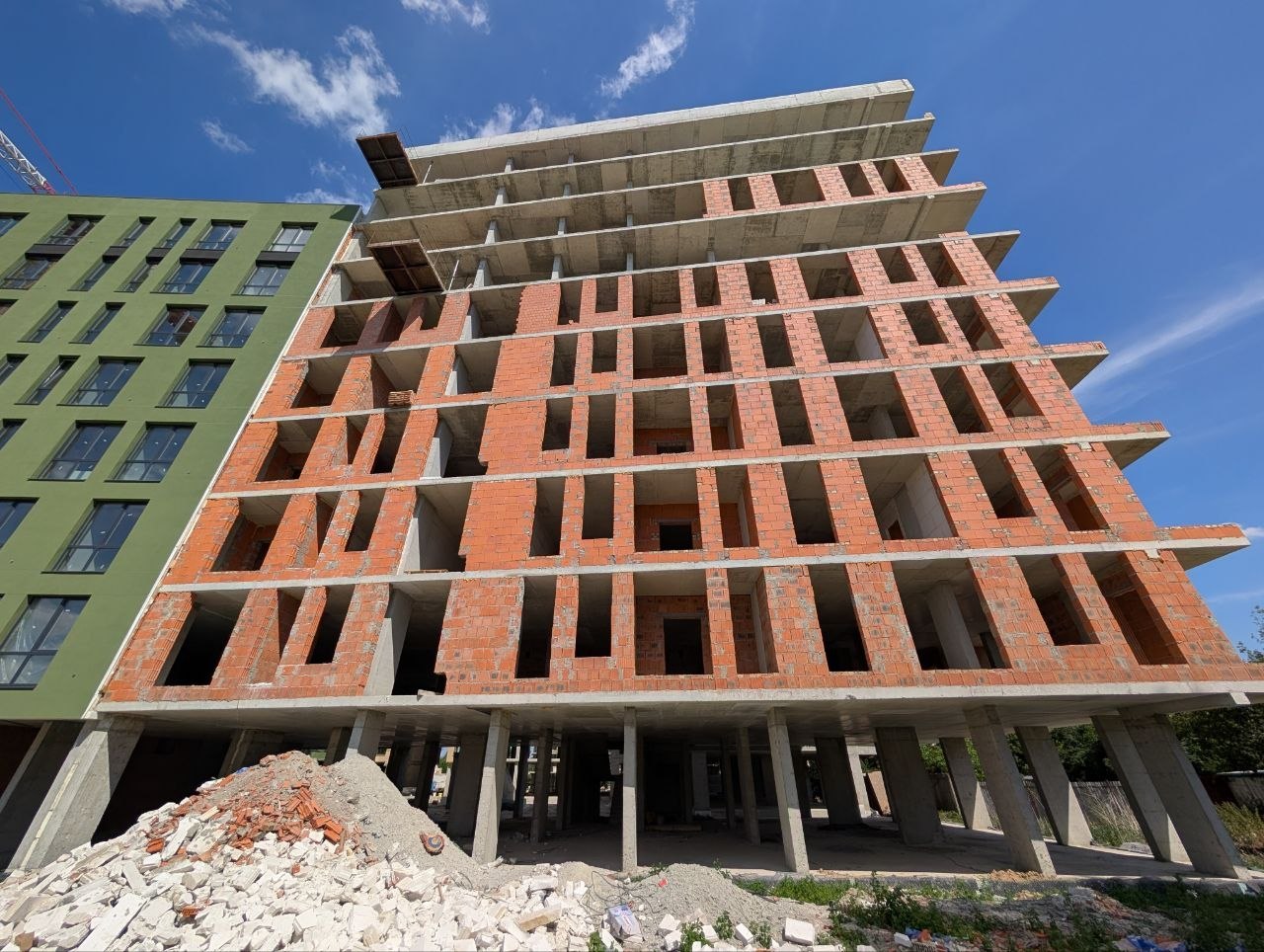

Завершуємо кладку зовнішніх стін 9-10 поверхів.
Завершуємо роботи по влаштуванню гідроізоляційної ПВХ мембрани на даху.
Секція - С2
Розпочали підготовчі роботи по гідроізоляції даху ( влаштування утеплювача, заливка ухилоутворюючої стяжки ).
Секція - С3
Завершили всі монолітні роботи.
Секція - С4

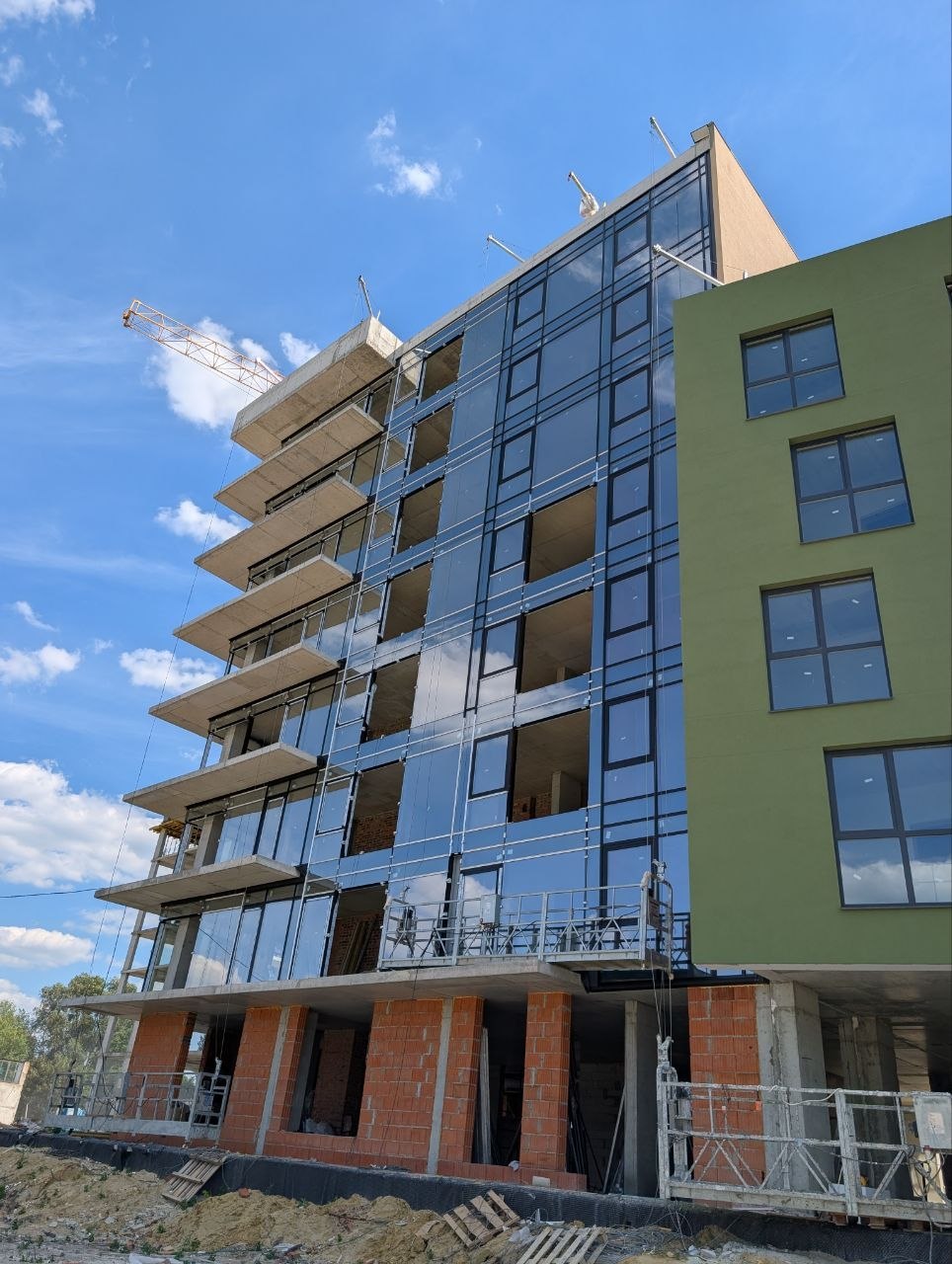

Завершуємо влаштування склопакетів світлопрозорих конструкцій (алюмінієві вітражі).

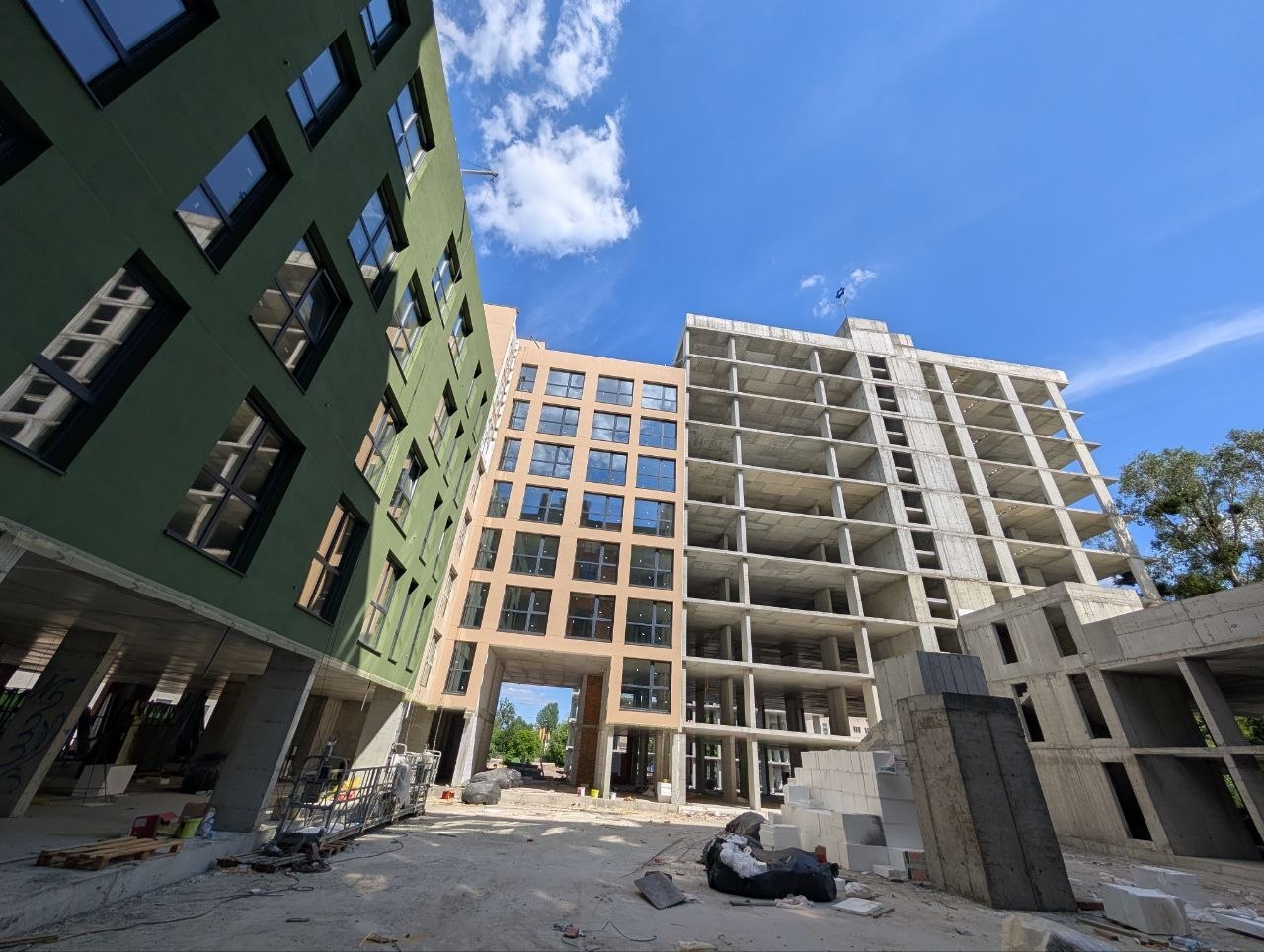

Виконали роботи по влаштуванню фасаду з внутрішнього двору.
Завершили монтаж ліфтового обладнання.
Секція - С5
Завершили кладку між кімнатних перегородок 2-5 поверхів .
Завершили влаштування гідроізоляції даху.

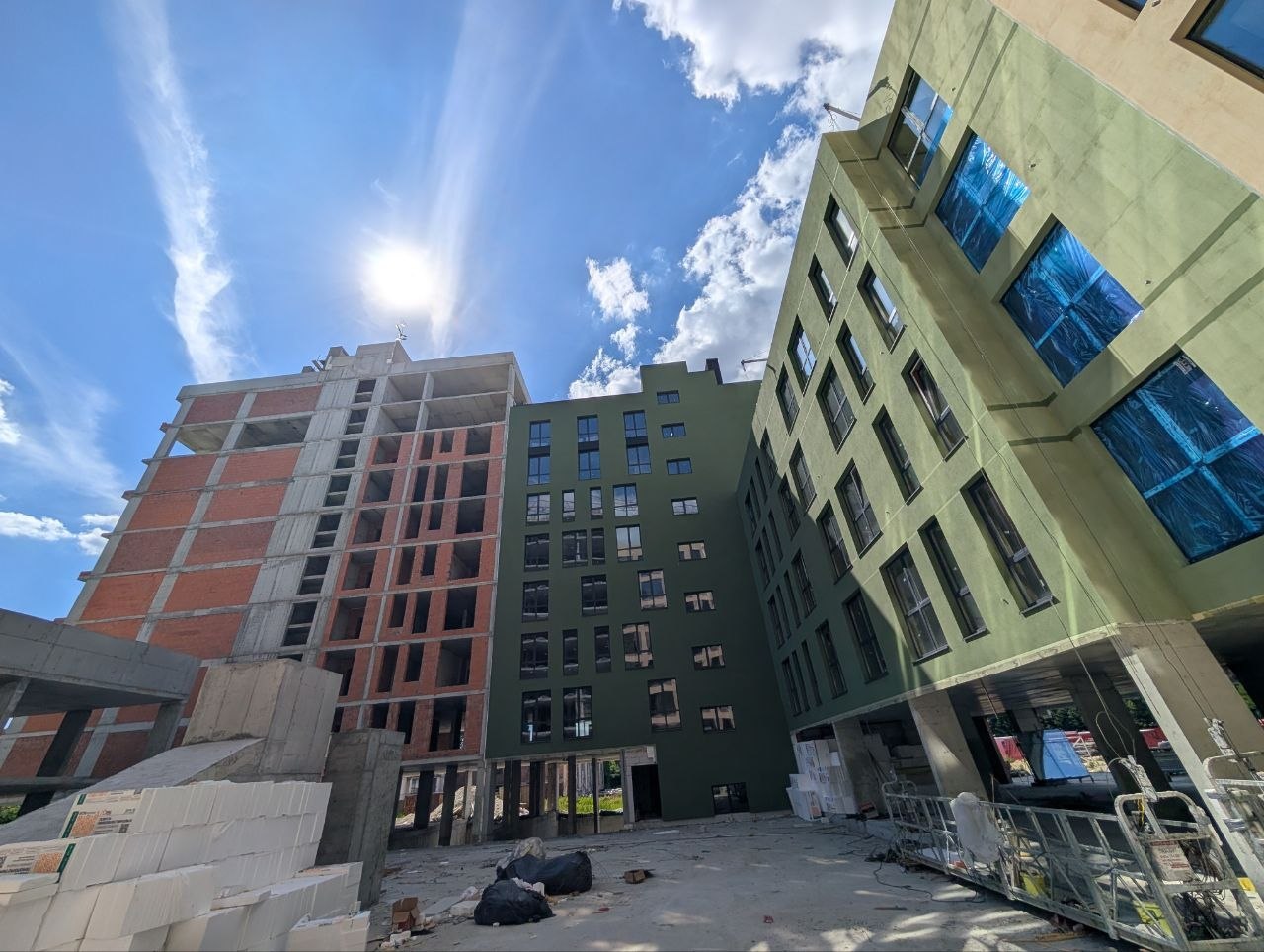

Завершили роботи по влаштуванню фасаду .
Виконуємо роботи з монтажу внутрішніх мереж - (електрика, сантехніка ).
Завершуємо влаштування цементно піщаної штукатурки стін квартир.
Розпочали підготовку стін МЗК до гіпсової штукатурки.
Завершили монтаж ліфтового обладнання .
Секція - С6
Завершили кладку між кімнатних перегородок з гіпсоблоку 3-6 поверх.
Завершили кладку внутрішніх цегляних перегородок 7-8го поверхів.
Розпочали цементно піщану штукатурку стін квартир.
Кільце Д
Секція - Д3

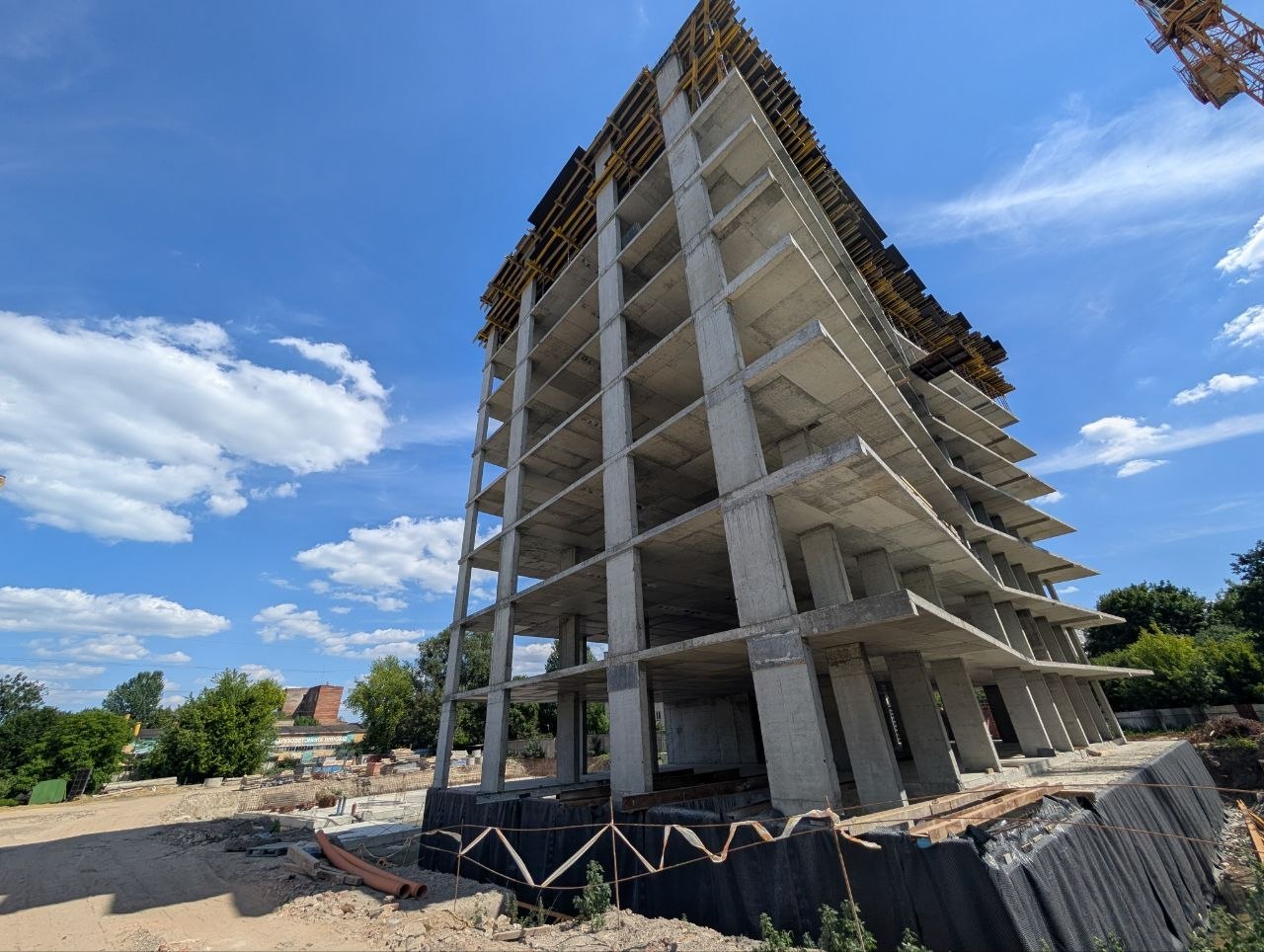

Завершили монолітні роботи 8-9 поверхів.
Завершуємо влаштування монолітних з/б парапетів .
Секція - Д5

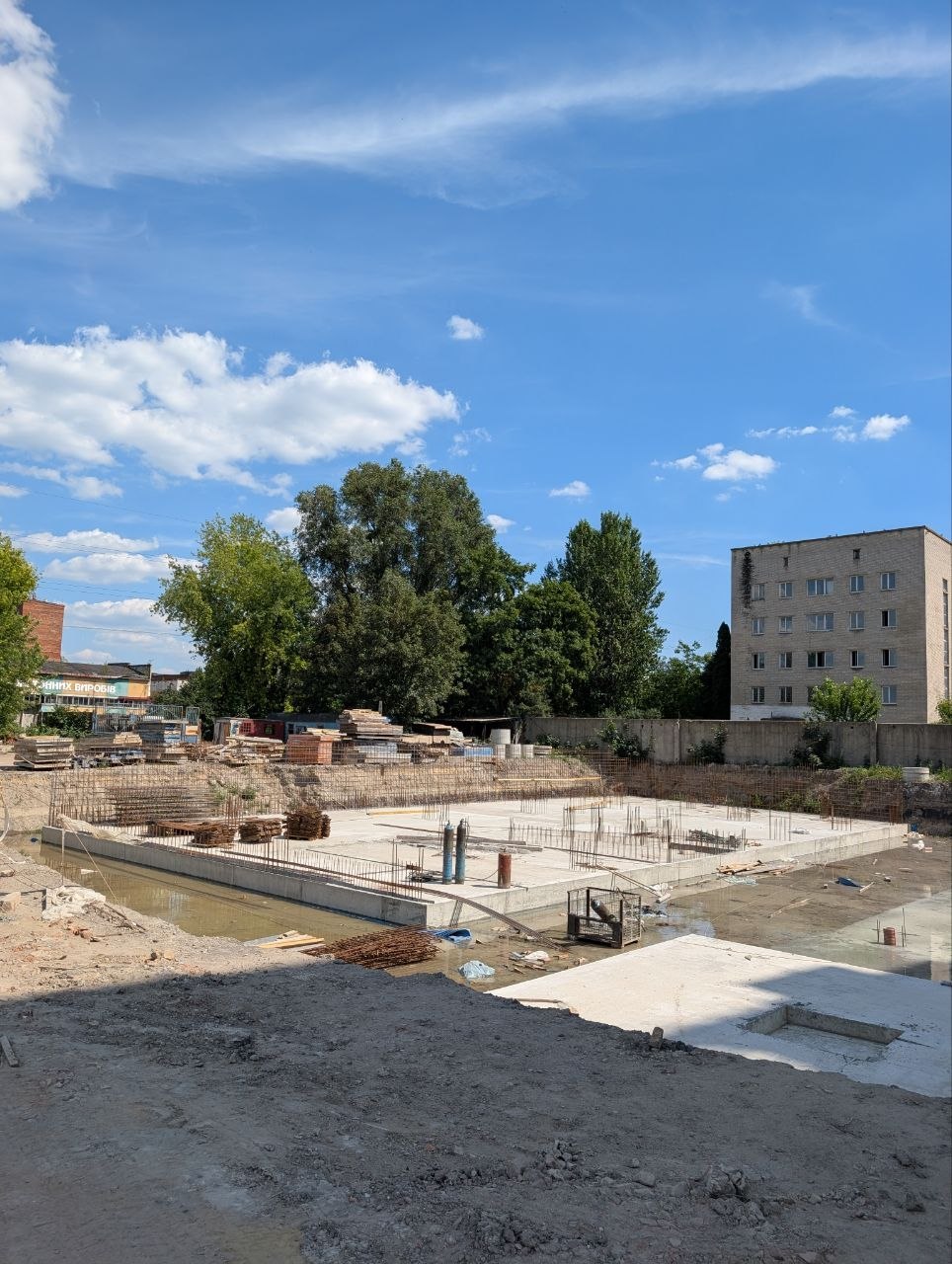

Розпочали монолітні роботи по зведенню з/б стін паркінгу.
станом на червень:
Кільце С
Секція - С1
Завершуємо кладку зовнішніх стін 9-10 поверхів.
Завершуємо роботи по влаштуванню гідроізоляційної ПВХ мембрани на даху.
Секція - С2
Розпочали підготовчі роботи по гідроізоляції даху ( влаштування утеплювача, заливка ухилоутворюючої стяжки ).
Секція - С3
Завершили всі монолітні роботи.
Секція - С4
Завершуємо влаштування склопакетів світлопрозорих конструкцій (алюмінієві вітражі).
Виконали роботи по влаштуванню фасаду з внутрішнього двору.
Завершили монтаж ліфтового обладнання.
Секція - С5
Завершили кладку між кімнатних перегородок 2-5 поверхів .
Завершили влаштування гідроізоляції даху.
Завершили роботи по влаштуванню фасаду .
Виконуємо роботи з монтажу внутрішніх мереж - (електрика, сантехніка ).
Завершуємо влаштування цементно піщаної штукатурки стін квартир.
Розпочали підготовку стін МЗК до гіпсової штукатурки.
Завершили монтаж ліфтового обладнання .
Секція - С6
Завершили кладку між кімнатних перегородок з гіпсоблоку 3-6 поверх.
Завершили кладку внутрішніх цегляних перегородок 7-8го поверхів.
Розпочали цементно піщану штукатурку стін квартир.
Кільце Д
Секція - Д3
Завершили монолітні роботи 8-9 поверхів.
Завершуємо влаштування монолітних з/б парапетів .
Секція - Д5
Розпочали монолітні роботи по зведенню з/б стін паркінгу.
